भर्खरै

माथिल्लो तामाकोशी सञ्चालनमा नआएसम्म औद्योगिक क्षेत्रमा विद्युत् कटौती

  • प्रकाशित मिति : मंगल, पौष २, २०८१
  • - विद्युत संसार संवाददाता
title

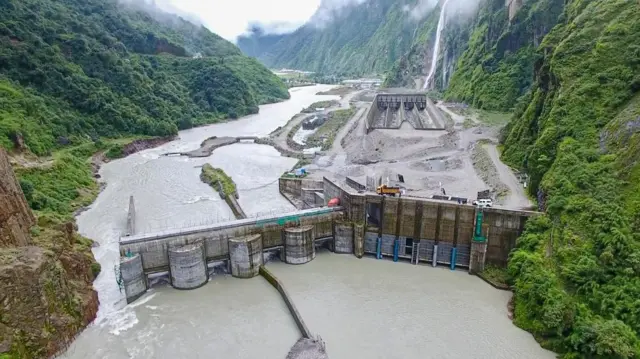

काठमाडौँ, २ पुस । गत असोज दोस्रो साता आएको बाढीपहिरोका कारण क्षतिग्रस्त माथिल्लो तामाकोशी जलविद्युत् आयोजना पुनःसञ्चालनमा नआउँदासम्म औद्योगिक ग्राहकका लागि साँझको समयमा विद्युत् कटौती हुने नेपाल विद्युत् प्राधिकरणले जनाएको छ ।

राष्ट्रिय प्रसारण लाइनमा जोडिएका जलविद्युत् आयोजनामध्ये सबैभन्दा ठूलो चार सय ५६ मेगावाट क्षमताको माथिल्लो तामाकोशीको उत्पादन बन्द हुँदा हिउँदयाममा विद्युत् व्यवस्थापन गर्न कठिनाइ भएको प्राधिकरणका कार्यकारी निर्देशक कुलमान घिसिङले बताउनुभयो । माग व्यवस्थामा समस्या हुँदा विद्युत् बढी खपत हुने साँझको समय ९पिक आवर०मा औद्योगिक ग्राहकका लागि विद्युत् आपूर्ति कटौती गर्नुपरेको उहाँको भनाइ छ ।

माथिल्लो तामाकोशीबाट उत्पादन सुरु नभएसम्म बढी विद्युत् माग हुने औद्योगिक क्षेत्रको विद्युत् केही कटौती भए पनि अन्य ग्राहकका लागि विद्युत् आपूर्ति हुने प्राधिकरणले जनाएको छ । हिउँदयाममा खोला तथा नदीमा पानी घट्दा नदी प्रवाही ९रन अफ रिभर–आरओआर० जलविद्युत् आयोजनाको उत्पादन क्षमताभन्दा एक तिहाइ घट्ने तर पिक आवरमा आन्तरिक माग धान्न भारतबाट विद्युत् आयात गर्न नपाउँदा औद्योगिक क्षेत्रको विद्युत् केही कटौती गर्नुपरेको प्राधिकरणले जनाएको छ ।

माथिल्लो तामाकोशी यही पुस १० गतेभित्र विद्युत् उत्पादन सुरु गर्ने गरी मर्मत भइरहेको छ । प्राधिकरणका अनुसार हिउँदयामको विद्युत् माग व्यवस्थापन गर्न भारतको केन्द्रीय विद्युत् प्राधिकरणले आगामी चैत २ गते (१५ मार्च २०२५)सम्म ढल्केबर–मुजफ्फपुर चार सय केभी क्रसबोर्डर प्रसारण लाइनमार्फत छ सय मेगावाट र टनकपुर–महेन्द्रनगर एक सय ३२ केभी प्रसारण लाइनबाट ५४ मेगावाट गरी दैनिक छ सय ५४ मेगावाटसम्म विद्युत् आयात गर्न अनुमति दिएको छ । तर, पिक आवर साँझ ५ देखि रातको ९ बजेसम्म भने विद्युत् आयात गर्न नपाउने व्यवस्था छ ।

चैत ३ गते २०८१ देखि असार १६ गते २०८२ (१६ मार्च–३० जुन २०२५) सम्म सोलार आवर अर्थात बिहान ६ बजेदेखि साँझ ६ बजेसम्म मात्र आयात गर्न पाउने स्वीकृति दिएको छ । कार्यकारी निर्देशक घिसिङले माथिल्लो तामाकोशी बन्द रहेको र पिक आवरका चार घण्टा भारतबाट विद्युत् आयात गर्न नपाउँदा औद्योगिक क्षेत्रको विद्युत् कटौती गर्नुपर्ने बाध्यात्मक अवस्था सिर्जना भएको बताउनुभयो ।

प्रतिक्रिया

सम्बन्धित समाचार

अन्तर्राष्ट्रिय स्तरको १२औँ फिन इलेक्ट्रो–टेक २०२६आयोजना हुने

काठमाडौँ । नेपाल विद्युतीय व्यवसायी महासंघको आयोजनामा आगामी जेठ २२ गतेदेखि २५ गतेसम्म काठमाडौँको भृकुटीमण्डपमा 1 month ago

अन्तर्राष्ट्रिय स्तरको १२औँ फिन इलेक्ट्रो–टेक २०२६आयोजना हुने

काठमाडौँ । नेपाल विद्युतीय व्यवसायी महासंघको आयोजनामा आगामी जेठ २२ गतेदेखि २५ गतेसम्म काठमाडौँको भृकुटीमण्डपमा 1 month ago

अन्तर्राष्ट्रिय स्तरको १२औँ फिन इलेक्ट्रो–टेक २०२६आयोजना हुने

8काठमाडौँ । नेपाल विद्युतीय व्यवसायी महासंघको आयोजनामा आगामी जेठ २२ गतेदेखि २५ गतेसम्म काठमाडौँको भृकुटीमण्डपमा 1 month ago

अन्तर्राष्ट्रिय स्तरको १२औँ फिन इलेक्ट्रो–टेक २०२६आयोजना हुने

काठमाडौँ । नेपाल विद्युतीय व्यवसायी महासंघको आयोजनामा आगामी जेठ २२ गतेदेखि २५ गतेसम्म काठमाडौँको भृकुटीमण्डपमा 1 month ago

खानेपानी उपभोक्ता समितिहरुको तीन दिने क्षमता विकास तालिम सुरु

नेपाल सरकार खानेपानी मन्त्रालय अन्तर्गतको राष्ट्रिय खानेपानी तथा सरसफाइ, अनुसन्धान, नवप्रवर्तन तथा क्षमता अभिवृद्धि केन्द्र 2 months ago

हाउस वायरीङ्ग केबलको मूल्यवृद्धि

काठमाडौँ, जेठ । नेपालका तार उत्पादन गर्ने कम्पनीहरुको साझा संस्था निमाद्धरा हाउस वायरीङ्ग केबलको मूल्यवृद्धि 1 year ago
