भर्खरै

दुई सय ७० मेगावाट विद्युत् राष्ट्रिय ग्रिडमा जोडिँदै

  • प्रकाशित मिति : बुध, असोज ९, २०८१
  • - विद्युत संसार संवाददाता
title
काठमाडौँ, ९ असोज । एक महिनाभित्र सिन्धुपाल्चोक र रसुवामा सञ्चालित विभिन्न जलविद्युत् आयोजनाबाट उत्पादन भएको दुई सय ७० दशमलव तीन मेगावाट विद्युत् राष्ट्रिय ग्रिडमा जोडिने भएको छ ।

लामो समयदेखि विवाद रहँदै आएको सिन्धुपाल्चोकको मध्य भोटेकोशी जलविद्युत् आयोजनाको एक सय दुई मेगावाट तथा रसुवाको रसुवागढी जलविद्युत् आयोजनाको उत्पादित एक सय ११ मेगावाट, माथिल्लो साञ्जेनको १४ दशमलव आठ मेगावाट र साञ्जेन जलविद्युत् आयोजनाको ४२ दशमव पाँच मेगावाट विद्युत् एक महिनाभित्र राष्ट्रिय प्रसारण लाइनमा जडान गर्न लागिएको हो ।

ऊर्जा, जलस्रोत तथा सिँचाइमन्त्री खड्काले आज रसुवाका विभिन्न जलविद्युत् आयोजना, प्रसारण लाइन तथा सवस्टेशनको स्थलगत निरीक्षण गर्दै निर्माण ढिला हुँदा दैनिक करोडौँ बराबरको नोक्सानी भएकाले तीव्र गतिमा निर्माण सम्पन्न गर्न निर्देशनसमेत दिनुभयो ।

नुवाकोटको पैरेबेंसीमा निर्माण भएको त्रिशूली थ्री बी हब २२०/१३२/३३ केभी (३२० एमभिए) क्षमताको सवस्टेशन र रसुवाको आमाछोदिङ्मो गाउँपालिका–४ स्थित थम्बुचेतमा निर्माण भएको चिलिमे हव २२०/१३२/३३ केभी (३२० एमभिए) क्षमताको सवस्टेशन र २८ किलोमिटर चिलिमे–त्रिशूली २२० केभी प्रसारण लाइनको काम समयमा सम्पन्न नहुँदा उत्पादित विद्युत् खेर जाने अवस्था रहेको उहाँले बताउनुभयो ।

रसुवा र नुवाकोटका विभिन्न आयोजनाबाट उत्पादित विद्युत् त्रिशूली थ्रीबी हब २२०/१३२/३३ केभी (३२० एमभिए) क्षमताको सवस्टेशनबाट उक्त जलविद्युत् काठमाडौँको मातातीर्थ सवस्टेशनमा पुर्‍याइनेछ ।

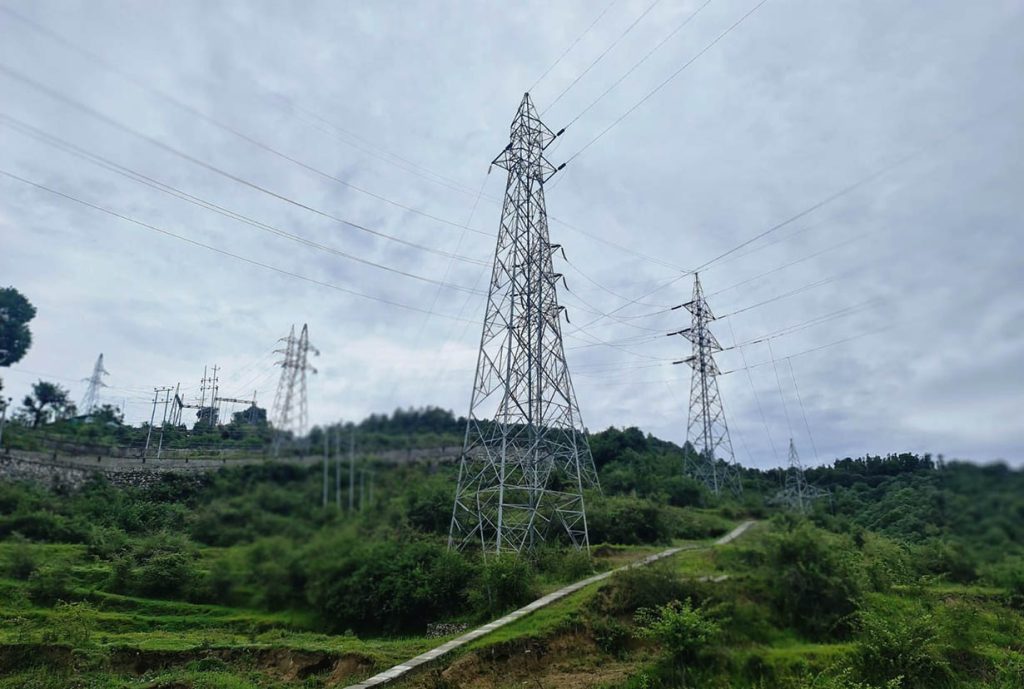

चिलिमेदेखि त्रिशूली हबसम्मको २८ किलोमिटरको प्रसारण लाइनमध्ये २० किलोमिटरको डबल सर्किट लाइन (५१ वटा टावर) र आठ किलोमिटरको चार सर्किट लाइन (२४ वटा टावर) छन् । चार सर्किट लाइन रहेको आठ किलोमिटर टावरमा निर्माणाधीन अपर त्रिशूली एक (२१६ मेगावाट)बाट उत्पादन हुने विद्युत्लाई त्रिशूली थ्री बी हबसम्म जोडी राष्ट्रिय प्रसारण ग्रीडमा विद्युत् प्रवाह गरिनेछ ।

प्रसारण लाइनका लागि आवश्यक ७५ वटै टावरको फाउण्डेसन निर्माण भए तापनि हाल त्रिशुली थ्रि वी हवको छेउमा (६०० मिटर),  मैलुङबेंसी (१२३५ मिटर) र हाकु (१४०० मिटर)मा तार तान्ने काम भइरहेको छ ।

मन्त्री खड्काले आवश्यक जनशक्ति थप गरेर भए पनि प्रसारण लाइन निर्माणलाई दुई हप्ताभित्र सम्पन्न गरी सम्बन्धित जलविद्युत् आयोजनाको टेस्टिङ कमिसनिङसमेत सम्पन्न गर्न निर्देशन दिनुभयो ।

प्रतिक्रिया

सम्बन्धित समाचार

अन्तर्राष्ट्रिय स्तरको १२औँ फिन इलेक्ट्रो–टेक २०२६आयोजना हुने

काठमाडौँ । नेपाल विद्युतीय व्यवसायी महासंघको आयोजनामा आगामी जेठ २२ गतेदेखि २५ गतेसम्म काठमाडौँको भृकुटीमण्डपमा 1 month ago

अन्तर्राष्ट्रिय स्तरको १२औँ फिन इलेक्ट्रो–टेक २०२६आयोजना हुने

काठमाडौँ । नेपाल विद्युतीय व्यवसायी महासंघको आयोजनामा आगामी जेठ २२ गतेदेखि २५ गतेसम्म काठमाडौँको भृकुटीमण्डपमा 1 month ago

अन्तर्राष्ट्रिय स्तरको १२औँ फिन इलेक्ट्रो–टेक २०२६आयोजना हुने

8काठमाडौँ । नेपाल विद्युतीय व्यवसायी महासंघको आयोजनामा आगामी जेठ २२ गतेदेखि २५ गतेसम्म काठमाडौँको भृकुटीमण्डपमा 1 month ago

अन्तर्राष्ट्रिय स्तरको १२औँ फिन इलेक्ट्रो–टेक २०२६आयोजना हुने

काठमाडौँ । नेपाल विद्युतीय व्यवसायी महासंघको आयोजनामा आगामी जेठ २२ गतेदेखि २५ गतेसम्म काठमाडौँको भृकुटीमण्डपमा 1 month ago

खानेपानी उपभोक्ता समितिहरुको तीन दिने क्षमता विकास तालिम सुरु

नेपाल सरकार खानेपानी मन्त्रालय अन्तर्गतको राष्ट्रिय खानेपानी तथा सरसफाइ, अनुसन्धान, नवप्रवर्तन तथा क्षमता अभिवृद्धि केन्द्र 2 months ago

हाउस वायरीङ्ग केबलको मूल्यवृद्धि

काठमाडौँ, जेठ । नेपालका तार उत्पादन गर्ने कम्पनीहरुको साझा संस्था निमाद्धरा हाउस वायरीङ्ग केबलको मूल्यवृद्धि 1 year ago
