तनहुँ जलविद्युत् आयोजनाको समग्र प्रगति ३९ दशमलव ४२ प्रतिशत

  • प्रकाशित मिति : आइत, साउन २१, २०८०
  • - विद्युत संसार
title

तनहुँ, २० साउन । जिल्लाको ऋषिङ गाउँपालिका–१ झापुटारमा निर्माणधीन १४० मेगावाट क्षमताको तनहुँ जलविद्युत् आयोजना निर्माणको समग्र प्रगति ३९ दशमलव ४२ प्रतिशत पुगेको छ ।

आयोजनाको प्याकेज–२ अन्तर्गत १, २ र ३ को पावरहाउस पुग्ने टनेल निर्माण सम्पन्न भइसकेको आयोजनाको भनाइ छ । आयोजनाको प्याकेज–२ अन्तर्गत ६९ वटा विद्युत् टावरको जग राख्ने काम भइरहेको आयोजना प्रमुख राजाभाइ शिल्पकारले जानकारी दिनुभयो । कुल ३४ दशमलव सात किलोमिटर प्रसारण लाइनमा ९४ वटा टावर राखिने छ । हालसम्म करिब एक किलोमिटर प्रसारण लाइन जडान गरिएको उहाँको भनाइ छ ।

प्रसारण लाइन निर्माण सन् २०२२ मेसम्म सम्पन्न गर्ने लक्ष्य लिइए पनि वन क्षेत्रमा रुख कटानको स्वीकृति वन मन्त्रालयबाट प्राप्त हुन ढिलाइ भएका कारण सन् २०२४ डिसेम्बर १९ सम्म थप गरिएको छ ।

आयोजनाको प्याकेज–२ अन्तर्गत सुरुङ, विद्युत्गृह निर्माण र हाइड्रोमेकानिकल तथा इलेक्ट्रोमेकानिकल उपकरण आपूर्ति, जडान तथा सञ्चालनलगायतका कामको जिम्मेवारी सिनो हाइड्रोपावर लिमिटेडले पाएको छ । कम्पनीसँग विसं २०७५ असोज १५ गते रु तीन अर्ब ८३ करोड १३ लाख ६० हजार तीन सय ६१ मा खरिद सम्झौता गरेको थियो ।

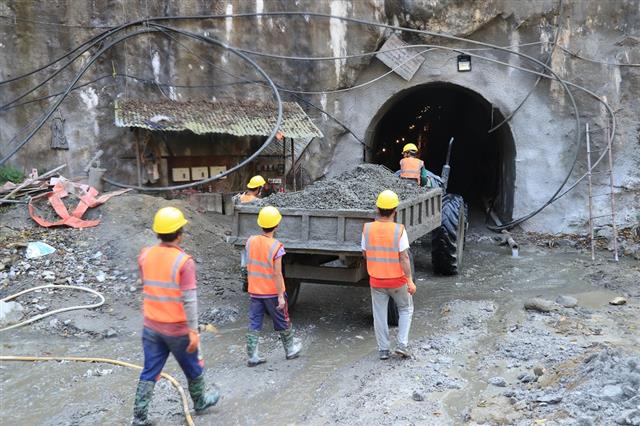

आयोजनाका अनसार पावर हाउसतर्फ करिब एक हजार ५६ मिटर लामो सुरुङ खन्ने काम सम्पन्न भएको छ । कुल एक हजार चार सय ५६ मिटर मुख्य सुरुङमध्ये अब करिब चार सय मिटर सुरुङ खन्न छ ।

आयोजनाको प्याकेज–१ अन्र्तगत डयाम बनाउनका लागि भीर कटान भइरहेको छ । उक्त प्याकेजको ठेक्का सोङ दा(कालिका जेभीले विसं २०७७ चैत ९ गते रु २१ अर्ब ६६ करोड ४० लाख ४१ हजार आठ सय ७८ मा खरिद सम्झौता गरेको थियो ।
