रसुवागढी जलविद्युत् आयोजनाको उपकरण जडान द्रुतरूपमा
- प्रकाशित मिति : बिही, बैशाख १५, २०७९
- - रासस

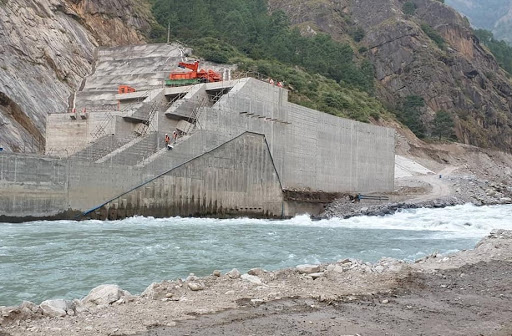

रसुवा, १५ वैशाख । उत्तरी रसुवामा निर्माणाधीन रसुवागढी जलविद्युत् आयोजनाको विद्युतगृहमा उपकरण जडान कार्य द्रुतरूपमा अगाडि बढेको छ ।
आयोजनाको अधिकांश संरचना निर्माण भएपश्चात् उपकरण जडान कार्य हाल धमाधम अगाडि बढेको छ । राष्ट्रिय गौरवको जलविद्युत् आयोजना छिटो सम्पन्न गराउन कार्यरत प्राविधिक अहोरत्र खटिएका छन् । भूमिगत संरचनाबाट निर्माण भइरहेको रसुवागढी आयोजनाको विद्युतगृहमा जडान हुने तीन टर्वाइनलगायत आवश्यक उपकरण जडानमा भोइथ इण्डिया संलग्न रहेको छ । गत पुसदेखि उक्त कम्पनीले उपकरण जडान थालेको हो ।
एक सय ११ मेगावाट क्षमताको आयोजनाका उपकरण जडान गर्न जिम्मा लिउको भोइथले दैनिक ४६ प्राविधिक परिचालन गरेको छ । दैनिक १२ घण्टा काम हुने गरेको छ । उपकरण जडानको ४० प्रतिशत पूरा भइसकेको छ । उपकरण जडान सम्पन्न गर्न अझै एक वर्ष लाग्ने रसुवागढी जलविद्युत् आयोजनाका प्रमुख सत्यराम ज्याख्वले बताए ।
विद्युतगृह जाने भोटेकोसीस्थित तातोपानीमा पक्की पुलसमेत निर्माण गरी कटान रोक्ने काम अगाडि बढेको छ । आयोजना प्रभावित क्षेत्रका बासिन्दालाई वातावरणीय प्रभाव मूल्याङ्कनले तोकेका समुदायमा आधारित कार्यसमेत सु–सम्पन्न गरिसकेको छ ।
