७५ प्रतिशत सकियो भोटेकोसी जलविद्युतको सुरुङ निर्माण कार्य
- प्रकाशित मिति : Mon-26-Aug-2019
- - विद्युत संसार संवाददाता
सिन्धुपाल्चोक ,भदौं । सिन्धुपाल्चोकको भोटेकोशी गाउँपालिका– ५ मार्मिङस्थित निर्माणाधीन १०२ मेगावाटको भोटेकोशी जलविद्युत् आयोजनाको सुरुङ निर्माणको काम ७५ प्रतिशत सम्पन्न भएको छ ।

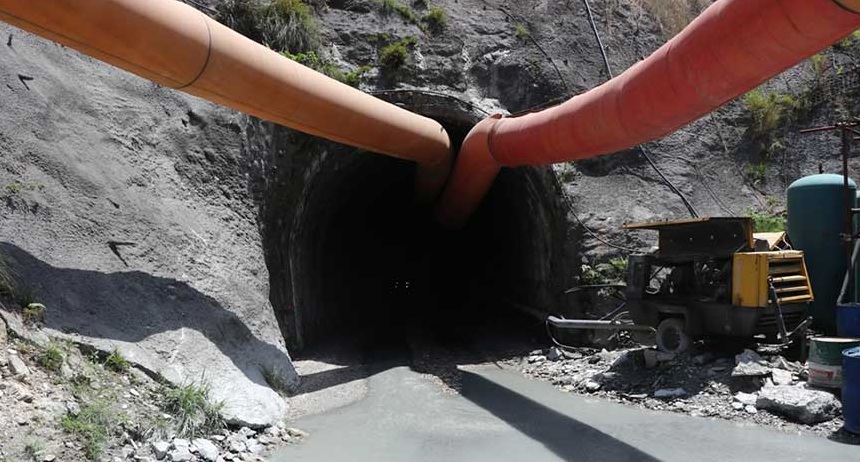

भोटेकोशी र चाकु खोला दोभानदेखि बाह्रबिसे नगरपालिका– १ जम्बुस्थित विद्युत् गृहसम्मको सात हजार १२४ मिटर सुरुङ मार्गमध्ये हालसम्म पाँच हजार ३०० मिटर सम्पन्न भएको हो ।
आयोजना प्रमुख डा सुनिल कुमार लामाका अनुसार चिलिमे जलविद्युत् आयोजनाको अगुवाइमा सन् २०१३ को जनवरीमा शुरु भई सन् २०१६ को डिसेम्बरमा सम्पन्न गर्ने लक्ष्य रहेको आयोजनाको काम समय लम्बिदै गएपछि अब सन् २०२० डिसेम्बरमा सम्पन्न गर्नेे बताए ।
उनले भने विसं २०७२ को भूकम्प, भारतीय नाकाबन्दी र हरेक वर्ष तिब्बतबाट आउने गरेको भोटेकोशी बाढीले गर्दा निर्धारित समय भन्दा चार वर्ष ढिलाइ हुन गएको छ । हाल आयोजनाको विद्युत् गृहको जग खन्ने काम सम्पन्न भएको छ । आयोजनाको ‘सिभिल’ कार्य चिनियाँ वाङ्सी हाइड्रो इलेक्ट्रिक कन्स्ट्रक्सन ब्यूरो र ‘इलेक्ट्रिक’को काम अष्ट्रियाको एण्डिज हाइड्रो कम्पनीद्वारा भईरहेको छ ।
त्यस्तै भोटेकोशी र चाकुखोला दोभान भन्दा १०० मिटर तल निर्माण गरिने बाँधको उचाइ ६ मिटर र लम्बाइ ३४ मिटरको हुने र हेडवक्र्सको काम भने वर्षात कम भएपछि मात्र शुरु गरिने कार्यक्रम रहेको आयोजनाले जनाएको छ ।
कर्मचारी सञ्चय कोष र नागरिक लगानी कोषको ऋण तथा सर्वसाधारणको शेयरसहित रु १४ अर्ब ५० करोड लागत रहेको आयोजनाको लागि आवश्यक जग्गाको व्यवस्थापन भइसकेको छ ।
सो आयोजनाबाट वार्षिक बिक्री योग्य विद्युत् ५४ करोड २३ लाख युनिट उत्पादन हुनेछ । आयोजनाबाट वर्षायाममा ४५ करोड ८६ लाख युनिट तथा सुख्खा याममा आठ करोड ३८ लाख युनिट विद्युत् उत्पादन हुनेछ ।
