भर्खरै

माथिल्लो तामाकोसीको तल्लो ठाडो सुरुङमा पेनस्टक पाइप जडान, आयोजना सम्पन्न हुने दिशातर्फ

  • प्रकाशित मिति : Mon-17-Jun-2019
  • - Admin
title

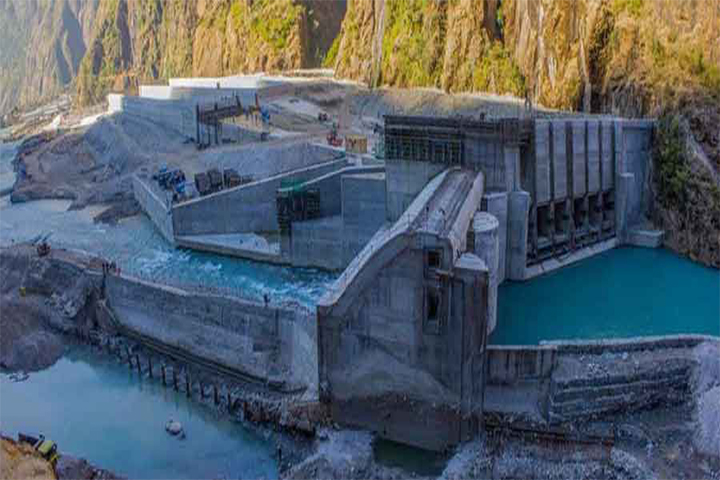

असार २,गोंगर (दोलखा)/ स्वदेशी लगानीमा दोलखामा निर्धाणाधीन ४५६ मेगावाटको माथिल्लो तामाकोसी जलविद्युत आयोजनाको तल्लो ठाडो सुरुङमा  पेनस्टक पाइप जडान सुरु भएको छ । लामो समयको प्रयासपछि अत्यन्तै जटिल र चुनौतीपूर्ण मानिएको तल्लो ठाडो सुरुङमा आइतबार सफलतापूर्वक पाइप जडान भएको हो ।

नेपाल विद्युत प्राधिकरणका कार्यकारी निर्देशक एवं आयोजनाको प्रवद्र्धक अपर तामाकोसी हाइड्रोपावर लिमिटेडका अध्यक्ष कुलमान घिसिङ र प्राधिकरणका संचालकद्धय चेतराज जोशी तथा भक्तबहादुर पुनको उपस्थितिमा पाइप राख्न सुरु गरिएको हो । तल्लो सुरुङमा ५ मिटर लम्बाइ र २७ टन तौल भएको पहिलो पाइप राख्न सात घण्टा लागेको थियो । तल्लो ठाडो सुरुङको पुछारमा रहने बेण्ड पेनस्टक पाइपमा सोमबार अर्को पाइप राखिएको हो । अब त्यसलाई मिलाउने, वेल्डिङ गर्ने र त्यसपछि कंक्रिट गरिने आयोजनाले जनाएको छ । त्यसपछि अर्को पाइप जडान सुरु हुने छ । तल्लो पेनस्टक साफ्टमा ३७२ मिटरमा ७४ वटा पेनस्टक पाइप जडान गर्नु पर्ने छ ।

पहिलो पाइप सफलतापूर्वक राखिएकाले तल्लो ठाडो सुरुङमा पाइप राख्ने विषयमा रहेको अन्यौलता हटेको कार्यकारी निर्देशक घिसिङले बताए । ‘पेनस्टक पाइप जडान ज्यादै गाह्रो थियो, यस अघि जडान सुरु गर्दा क्रेनको डोरी नै चुंडिएको थियो, त्यसपछि क्रेनले काम गर्ने÷नगर्ने लगायतका अन्यौल र अनिश्चितता थियो, अब पहिलो पाइप सफलतापूर्व राखिएपछि सबै अन्यौता हट्दै आयोजना सम्पन्न हुने दिशातर्फ अगाडि बढेको छ,’उनले भने । ‘पहिलो युनिटबाट (७६ मेगावाट) पुसभित्रमा उत्पादन गर्ने लक्ष्य राखेका र्छौ, यसमा केही तलमाथि हुनसक्ला तर आयोजना आर्थिक वर्ष २०७६÷७७ भित्रै निर्माण सम्पन्न हुने छ ।’ उनले क्रेनले ६ मिटर प्रति मिनेटका दरले पाइप झार्ने हुँदा अब कामले गति लिने बताए । पेनस्टक पाइप आपूर्ति तथा जडानको ठेक्का पाएको भारतीय कम्पनी टेक्स्म्याकोले काम गर्न ढिलाई गरेपछि  तल्लो ठाडो सुरुङमा पाइप जडानको जिम्मा इलेक्ट्रोमेकानिकल (लट ३)को ठेकदार अष्ट्रियन कम्पनी एन्ड्रिज हाइड्रोलाई दिइएको छ । अपर तामाकोसी हाइड्रोपावर लिमिटेड, टेक्सम्याको र एन्ड्रिजबीच गत २३ पुसमा आयोजनालाई थप वित्तीय भार नपर्ने गरी यो काम गर्न त्रिपक्षीय सम्झौता भएको थियो । माथिल्लो सुरुङमा पाइप जडान भने टेक्स्याकोले नै गरिरहेको छ ।

ऊर्जा जलस्रोत तथा सिंचाइ मन्त्री वर्षमान पुनको गत ९ चैतको निर्देशनअनुसार कार्यकारी निर्देशक घिसिङले हरेक महिना आयोजनास्थलमा पुगी निर्माणमा खटिएका आयोजनाको व्यवस्थापन, ठेकेदार कम्पनीहरु र परामर्शदाता कम्पनीका प्रतिनिधिसँग बैठक गर्दै आएका छन् । उनले आयोजनाको आपूmले लिएको जिम्मेबारी छिट्टो पूरा गर्न निर्देशन दिएका छन् ।

मन्त्री पुनले पछिल्लो पटक तय गरिएको तालिकाभित्रै निर्माण सम्पन्न गर्न हरेक महिना आयोजनास्थलमै उच्चस्तरीय बैठक राख्न निर्देशन दिएका थिए ।

बैठकमा आयोजनाको अत्यन्तै जटिल एवं चुनौतिपूर्ण मानिएको माथिल्लो र तल्लो ठाडो सुरुङमा पेनस्टक पाइप जडानको प्रगतिका बारेमा विस्तृत छलफल तथा समीक्षा गरिएको थियो । लामाबगरमा रहेको बाँधमा फिनिसिङको सानातिना  काम भइरहेको छ । सुरुङ,प्रसारण लाइन निर्माणको काम समानान्तर रुपमा अगाडि बढिरहेको छ । सबै संरचनाहरु निर्माणको अन्तिम चरणमा छन् । २०७२ को विनाशकारी भूकप्प र त्यसपछिका पराकम्पन एवं बाढीपहिरोले पुर्याएको क्षति तथा अवरोध, मधेश आन्दोलनका कारण निर्माण समाग्री ढुवानी र इन्धन आपूर्तिमा  आएको समस्या, डिजाइन परिवर्तन,हाइड्रोमेकानिकल (लट २) ठेकेदारको कमजोर कार्यसम्पादन लगायतले गर्दा आयोजनाको निर्माण ढिलाई भएको थियो ।
आयोजनाको निर्माण आर्थिक वर्ष २०७३÷७४ भित्र सकी विद्युत् उत्पादनको लक्ष्य राखिएको थियो । भूकम्प लगायतका कारणले आयोजनाको निर्माण प्रभावित भएपछि चालू आव २०७५÷७६को पुस महिनाभित्र निर्माण सक्ने गरी नयाँ एकीकृत समय तालिकाका तय गरिएको थियो । तर, लट २को ठेकदारको  कमजोर कार्यसम्पादनका कारण निर्माण प्रभावित भएपछि १५ पुस  २०७६ (३१ डिसेम्बर २०१९) भित्र एक युनिट (७६ मेगावाट)बाट विद्युत् उत्पादनको लक्ष्यसहितको  नयाँ समयतालिका तय गरी काम भइरहेको छ । त्यसपछि हरेक महिनाको फरकमा बाँकी ५ युनिटबाट विद्युत् उत्पादन गरिने छ । नेपाल इनर्जी फोरम

प्रतिक्रिया

सम्बन्धित समाचार
