निर्माणाधीन १४० मेगावाट क्षमताको तनहुँ जलविद्युतमा तनहुँभित्रका स्थानीयलाई रोजगारी

  • प्रकाशित मिति : सोम, फागुन २८, २०८०
  • - रासस
title

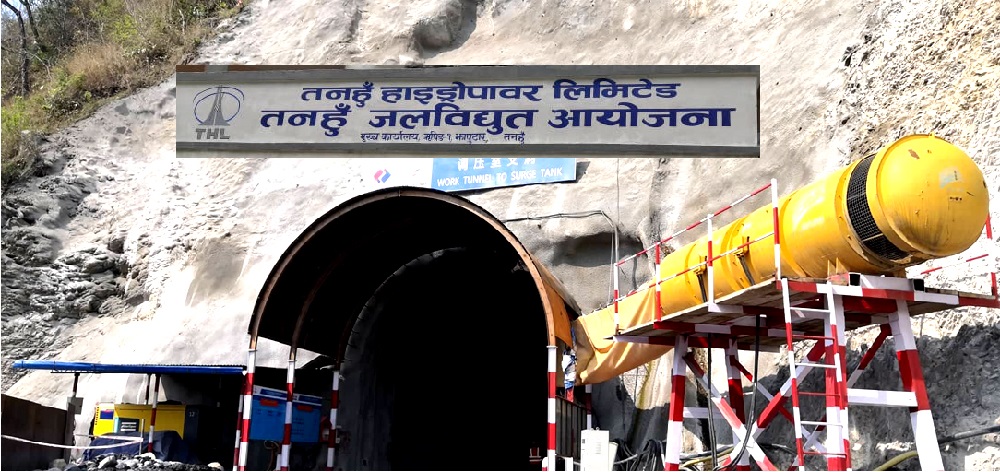

दमौली (तनहुँ), २८ फागुन । तनहुँको ऋषिङ गाउँपालिका–१ मा निर्माणाधीन एक सय ४० मेगावाट क्षमताको तनहुँ जलविद्युत् आयोजनामा तनहुँभित्रका एक हजार सात सयभन्दा बढीले रोजगारी पाएका छन् ।

नेपाल विद्युत् प्राधिकरणको प्रवर्द्धक कम्पनी तनहुँ हाइड्रोपावर लिमिटेडमार्फत निर्माण भइरहेको आयोजनाको विभिन्न प्याकेजमा तनहुँभित्रका एक हजार सात सय ७० जनाले रोजगारी पाएका हुन् ।

प्रभावित स्थानीय तह र जिल्लाभित्रका बासिन्दालाई रोजगारी दिने उद्देश्यसहित प्याकेज एक, प्याकेज दुई र प्याकेज तीन मै स्थानीयलाई रोजगारीको व्यवस्था मिलाइएको तनहुँ हाइड्रोपावर लिमिटेडका प्रबन्ध सञ्चालक किरणकुमार श्रेष्ठले जानकारी दिनुभयो । श्रेष्ठले भन्नुभयो, “तनहुँकै सबैभन्दा ठूलो आयोजनाको काममा स्थानीयलाई नै प्राथमिकता दिएका हौँ ।”

उहाँका अनुसार आयोजनाबाट प्रभावित घरधुरीमध्येबाट ३२, प्रभावित वडाबाट एक हजार पाँच सय ७७ र प्रभावित क्षेत्रबाट एक सय ६१ गरी तनहुँभित्रका एक हजार सात सय ७० जनाले रोजगारी पाएका छन् । त्यसमध्ये प्याकेज १ मा एक सय ३०, प्याकेज २ मा एक सय ९७, प्याकेज ३ मा २० जनाले रोजगारी पाएका छन् । त्यस्तै तनहुँ हाइड्रोपावर लिमिटेडमा ४१, पिएससीतर्फ नौ र सिडिपीमा एक हजार तीन सय ६६ जनाले रोजगारी पाएका छन् । सबै प्याकेजमा तनहुँ बाहिरका एक हजार ४१ र विदेशी एक सय ४५ जनाले रोजगारी पाएको आयोजनाले जनाएको छ ।

सबैमा गरी कूल दुई हजार नौ सय ५६ जनाले रोजगारी पाएका छन् । त्यसमध्ये दुई हजार छ सय ६३ पुरुष छन् भने दुई सय ९३ महिला छन् ।

५१ दशमलव ४४ भौतिक, ४६ दशमलव ३४ प्रतिशत आर्थिक प्रगति

निर्माण सुरु भएको पाँच वर्षको अवधिमा आयोजनाले ५१ दशमलव ४४ प्रतिशत भौतिक प्रगति गरेको छ । यस्तै ४६ दशमलव ३४ प्रतिशत आर्थिक प्रगति हासिल भएको छ । आयोजनाले तीन प्याकेजमा ठेक्कामार्फत काम गरिरहेको छ ।

श्रेष्ठका अनुसार प्याकेज १ मा २७ दशमलव ७५ प्रतिशत भौतिक र २३ दशमलव ८८ प्रतिशत आर्थिक प्रगति भएको छ । प्याकेज २ मा ५१ दशमलव १४ प्रतिशत भौतिक र ४४ दशमलव शून्य नौ प्रतिशत आर्थिक प्रगति भएको छ भने प्याकेज ३ मा ७६ दशमलव पाँच प्रतिशत भौतिक र ७२ दशमलव छ प्रतिशत आर्थिक प्रगति हासिल भएको श्रेष्ठले जानकारी दिनुभयो ।

उहाँले भन्नुभयो, “तीनवटै प्याकेजको काम तीव्र गतिमा भइरहेको छ, आयोजनाको प्रगति सन्तोषजनक रहेको छ ।” आयोजनाको कामलाई निर्धारित मिति सन् २०२६ मै सम्पन्न गर्ने लक्ष्यसहित कामलाई अगाडि बढाइएको उहाँले बताउनुभयो ।

आयोजनाको महत्वपूर्ण काम रहेको बाँध निर्माण केही महिना अघिदेखि जारी छ । ऋषिङ गाउँपालिका–१ र व्यास नगरपालिका–५ सिमाना भएर बग्ने सेती नदीलाई एक सय ४० मिटर अग्लो कङ्क्रिट मुख्य बाँध निर्माणस्थलभन्दा माथिल्लो तटीय क्षेत्रबाट छ सय २६ दशमलव ९२ मिटर लामो सुरुङ निर्माण गरी फर्काइएको छ ।

डाइभर्सन सुरुङमार्फत फर्काइएको पानीलाई मुख्य बाँध निर्माणस्थलबाट तल्लो तटीय क्षेत्रमा पुनः सेती नदीमा खसालिएको छ । बाँध निर्माणका लागि नदी फर्काउने कामलाई महत्वपूर्ण मानिन्छ । सन् २०२१ बाट निर्माण सुरु भएको डाइभर्सन टनेल हालै निर्माण सम्पन्न भएपछि नदी फर्काउने काम गरिएको हो ।

अब मुख्य बाँध निर्माण अवधिसम्मका लागि नदी फर्काउनका करिब ४० मिटर अग्लो अस्थायी कङ्क्रिट बाँध ९कफर ड्याम० निर्माण गरिने छ । उक्त बाँध आगामी मनसुन सुरु हुनुभन्दा पहिले नै निर्माण सक्ने गरी काम भइरहेको आयोजना प्रमुख राजभाइ शिल्पकारले बताउनुभयो ।

आयोजनाको मुख्य निर्माण कार्यलाई तीन प्याकेजमा विभाजन गरी काम भइरहेको छ । प्याकेज–१ अन्तर्गत एक सय ४० मिटर अग्लो बाँध निर्माणका लागि सोङ्ददा कर्पोरेसन, भियतनाम–कालिका कन्सट्रक्सन प्रालि। नेपाल जेभीसँगकोे ठेक्का सम्झौता विसं २०७८ भदौ १४ गतेबाट कार्यान्वयनमा आएको थियो ।

आयोजनाको सुरुङ, विद्युत् गृह निर्माण र हाइड्रोमेकालिन तथा इलेक्ट्रोमेकानिकल उपकरण आपूर्ति, जडान तथा सञ्चालनलगायतका प्याकेज–२ को निर्माण कार्यका लागि सिनो हाइड्रो कर्पोरेसन, चीनसँग विसं २०७५ असोज १५ गतेखरिद सम्झौता भएको थियो । निर्माण सुपरिवेक्षण परामर्शदाताले खरिद सम्झौता बमोजिम निर्माण कार्य सुरु गर्न कार्यादेश जारी गरेपश्चात सिनो हाइड्रोले विसं २०७५ माघ ६ गतेबाट आयोजनास्थलमा परिचालित भई निर्माण कार्य जारी राखेको छ ।

भूमिगत विद्युत् गृह खन्ने कार्य सम्पन्न गरी कङ्क्रिटिङ तथा टर्वाइनलगायतका उपकरणहरु जडान भइरहेको छ । टेलरेस सुरुङ निर्माण सम्पन्न भएको छ भने मुख्य सुरुङ खन्ने काम भइरहेको छ । प्याकेज–३ अन्तर्गत दमौलीबाट चितवनको भरतपुरसम्म २२० केभीको डबल सर्किट प्रसारण लाइन निर्माणका केइसी इन्टरनेशनल लिमिटेड, भारतसँग विसं २०७५ पुस १० गते भएको खरिद सम्झौता विसं २०७५ फागुन १० मा कार्यान्वयनमा आएको थियो ।

३४ दशमलव सात किमि प्रसारण लाइनमा पर्ने ९४ टावरमध्ये ७४ टावरहरुको जग हालिएको छ । सोह्र टावरको जग संरक्षण गर्ने कार्य सम्पन्न भएको छ भने तीन स्थानमा जारी छ । यस अवधिमा निर्माण व्यवसायीले टावरका विभिन्न उपकरण छिर्कनेमा रहेको स्टोरमा आपूर्ति गरेको जनाइएको छ ।

आयोजनाको सामाजिक विकास कार्यक्रमअन्तर्गत तनहुँमा विद्युतीकरण गर्नका लागि नेपाल विद्युत् प्राधिकरणको आयोजना व्यवस्थापन निर्देशनालयमार्फत तनहुँ ग्रामीण विद्युतीकरण तथा वितरण प्रणाली सुदृढीकरण परियोजना सम्पन्न भएको छ ।

यसअन्तर्गत स्थानीय रुपमा विद्युत् आपूर्तिका लागि घिरिङ–४ र बन्दीपुर गाउँपालिका–६ मा ३३/११ केभीका दुई सवस्टेसन निर्माण गरी सञ्चालनमा ल्याइएको छ । उक्त सवस्टेसनसम्म विद्युत् पु¥याउनका लागि ३३ केभी लाइन निर्माण गरिएको छ । तनहुँको विद्युत् आपूर्तिलाई पर्याप्त, भरपर्दो र गुणस्तरीय बनाउन विभिन्न ठाउँहरुमा विभिन्न क्षमताका वितरण ट्रान्सफर्मर जडान र ११ केभी लाइन निर्माण गरिएको छ ।

कम्पनीको पुँजी संरचना तथा वित्तीय व्यवस्थापन आयोजनाको कूल लागत (प्रसारण लाइन, ग्रामीण विद्युतीकरण तथा निर्माण अवधिको ब्याजसमेत) ५० करोड ५० लाख अमेरिकी डलरका लागि एडिबिले १५ करोड, जापान अन्तर्राष्ट्रिय सहयोग नियोग (जाइका) ले १८ करोड ४० लाख, युरोपियन लगानी बैंकले आठ करोड ५० लाख र नेपाल सरकार÷नेपाल विद्युत् प्राधिकरणले आठ करोड ६० लाख डलर व्यहोर्ने गरी वित्तीय व्यवस्थापन गरिएको छ ।

प्रतिक्रिया
